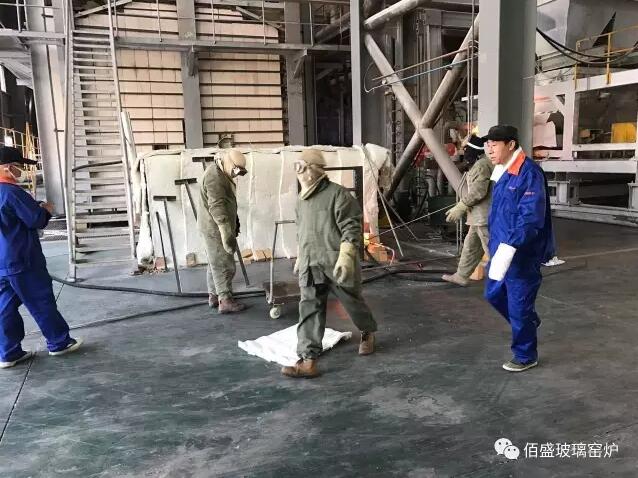

一座玻璃窯爐投產沒幾個月,池壁磚就出現局部侵蝕過快,拱頂有透火苗頭。調查原因,耐火磚的理化指標並不差,問題出在施工環節:灰縫厚度超標、膨脹縫被泥漿堵死、拱頂鎖磚沒鎖緊。很多人舍得在耐火材料上花錢,卻容易忽略施工質量對窯爐壽命的影響。玻璃窯爐的服役周期,往往不是由那塊磚決定的,而是由薄弱的砌築細節決定的。

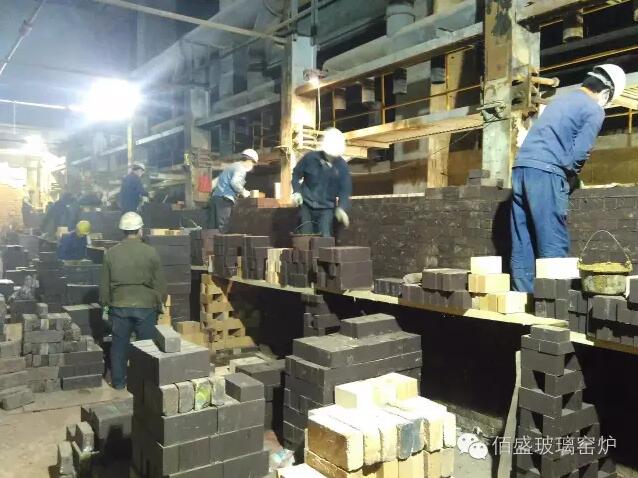

耐火磚進場,先別急著砌
日本午夜福利电影前,耐火磚的驗收和存儲常被簡化。有人隻核對數量和外觀,很少逐批測量尺寸偏差。玻璃窯爐對磚縫要求嚴,如果磚的尺寸公差偏大,砌築時灰縫厚度必然失控。尤其是池壁磚、流液洞磚等關鍵部位,尺寸超差會直接影響砌築精度。
進場後應抽查關鍵磚種的外形尺寸,必要時進行預砌。預砌能提前暴露磚的尺寸配合問題,尤其是在拱頂、流液洞、加料口等複雜部位。通過預砌,施工人員可以確定磚縫厚度、膨脹縫位置和加工磚尺寸,避免正式砌築時返工。
存儲方麵,耐火磚要防潮、防雨淋。堿性磚如鎂磚、鎂鉻磚遇水易水化,表麵會粉化,強度下降。鋁矽係磚雖然不水化,但受潮後砌築時泥漿不易粘接,烘爐時還會因水分蒸發產生裂紋。所以,倉庫要保持幹燥,地麵做防潮處理,磚垛不要直接靠牆。
灰縫是窯爐的“生命線”
玻璃窯爐砌築中,灰縫厚度和飽滿度直接決定窯爐的密封性和結構穩定性。窯爐運行中,火焰和玻璃液會尋找薄弱的通道。灰縫過厚,泥漿收縮後形成孔隙,火焰竄入,加速磚體侵蝕;灰縫不飽滿,局部形成空鼓,受熱後磚塊鬆動。
不同部位的灰縫厚度要求不同。池壁、池底、胸牆等與玻璃液或火焰直接接觸的部位,灰縫通常要控製在1-2毫米;拱頂灰縫一般不大於1.5毫米;保溫層外的普通砌體可適當放寬。施工時要用塞尺檢查灰縫厚度,用泥漿刀保證飽滿度。砌築時泥漿要隨拌隨用,不能放置太久,避免失水或硬化。冬天施工時泥漿要防止受凍,可以適當加熱,但溫度不能過高,否則水分蒸發太快,影響粘接。
一個容易被忽視的問題是:砌築時為了調整磚的位置,用鐵錘直接敲擊耐火磚。這樣容易造成磚體內部微裂紋,運行中受熱後裂紋擴展。砌築時應使用木錘或橡膠錘,輕敲就位。
膨脹縫留不好,不是卡死就是竄火
玻璃窯爐高溫運行,耐火磚會明顯膨脹。膨脹縫的作用就是給磚體預留伸縮空間,防止熱應力把窯體頂裂。但膨脹縫的留設,既要留得夠,又不能留得不當。
膨脹縫的位置、寬度和填充材料,要根據不同部位的膨脹量計算。池壁磚之間通常要留紙板或膠合板,烘爐時燒掉後形成縫隙,讓磚體自由膨脹。如果膨脹縫被泥漿堵住,磚體膨脹受限,會把相鄰磚擠碎或導致窯體變形。反之,膨脹縫過寬,會成為火焰和玻璃液的通道,加劇侵蝕。
施工時膨脹縫內的臨時填充物要固定牢固,防止砌築時移位。膨脹縫兩側的磚麵要平整,縫寬一致。烘爐後要檢查膨脹縫是否貫通,有無堵塞或變形。

拱頂砌築,差一毫米都可能出大問題
玻璃窯爐的拱頂是受力複雜的部位之一。它既要承受自身重量,又要抵抗高溫下的熱應力。拱頂砌築的質量,直接關係窯爐安全。很多窯爐事故都是從拱頂開始的。
拱頂砌築前,要檢查拱架尺寸和標高。拱架弧度必須與設計一致,否則砌出的拱頂形狀不準,受力不均。砌築時從兩側拱腳向中心對稱進行,鎖磚位置要準確,鎖磚不能過緊或過鬆。過緊會把相鄰磚擠裂,過鬆則拱頂整體性差,容易下沉或漏火。
拱頂磚的灰縫要飽滿,尤其是鎖磚部位。砌築完成後,不要立即拆模,要等泥漿達到一定強度後才能拆除拱架。拆模時間要根據泥漿種類和施工溫度確定,一般不少於24小時。拆模後要檢查拱頂有無下沉、裂縫,及時處理。
池底和流液洞,不能有半點馬虎
池底承受玻璃液壓力,流液洞則是玻璃液流動的咽喉,侵蝕嚴重。這些部位的施工質量,直接影響窯爐的熔化和成型。
池底砌築時要保證平整度,池底磚之間的接縫要錯開,防止上下層通縫。如果池底不平,玻璃液流動不均勻,局部侵蝕加快。池底磚通常采用多層砌築,層間要用泥漿找平,不能有空鼓。
流液洞磚尺寸大、形狀複雜,砌築時要注意與相鄰磚的配合。流液洞通道的尺寸和形狀必須精確,否則玻璃液流速和溫度分布都會改變,影響製品質量。流液洞周圍要搗打致密,防止玻璃液滲漏。
烘爐不是“慢慢升溫”那麽簡單
烘爐是日本午夜福利电影的一道關鍵工序,也是決定窯爐能否順利投產的前提。烘爐的作用是排除砌體中的水分、使耐火磚均勻膨脹、完成某些材料的相變。如果烘爐曲線不合理,升溫過快或溫度分布不均,會導致磚體開裂、拱頂變形、甚至塌爐。
烘爐前要製定詳細的升溫曲線,根據耐火材料的種類、砌體厚度和季節確定。一般包括低溫排水階段、中溫燒結階段和高溫均熱階段。低溫階段升溫要慢,特別是水分含量高的砌體,如果升溫過快,水蒸氣壓力會把磚體脹裂。中溫階段要注意溫度均勻,防止局部過熱。高溫階段要觀察窯體膨脹情況,及時調整拉條和支撐。
烘爐過程中,要定時測量窯體溫度和膨脹量,與烘爐曲線對比,發現偏差及時調整。同時檢查膨脹縫、拱頂、池壁等部位有無異常。烘爐結束後,不要立即冷卻,要自然降溫到一定溫度後方可檢查。
施工環境,溫度濕度都有講究
日本午夜福利电影對環境條件有要求。冬季施工時,泥漿容易凍結,砌築質量難以保證。一般環境溫度低於5℃時,應采取保溫措施,如搭設保溫棚、加熱泥漿和磚塊。但溫度也不能過高,否則泥漿水分蒸發太快,影響粘接強度。
夏季高溫幹燥時,磚塊和砌體表麵失水快,泥漿容易幹硬。施工時要適當潤濕磚麵,但不要過量,否則會形成水膜,降低粘接力。雨季施工要注意防潮,避免雨水淋濕已砌築的窯體。
